    坚守一线战酷暑 施工大干掀热潮 公路养护事业部打响项目施工“夏季攻势”
    发布日期:2024年07月17日  查看:

    七月以来,公路养护事业部积极抢抓施工黄金期,在做好防暑降温工作的同时,多措并举,大干快上,全面掀起各项目夏季施工热潮。

    目前,事业部主要在建项目有城区小微积水点整治工程(温泉片区)、南外环高速项目(养护事业部工区)、G106国道大路乡塘下至南林桥桃树窝段(含通山大道段)工程二标段、玉桂学校配套道路项目、杭瑞高速养护项目等。为确保各项目施工安全、高效、有序推进,事业部在做好各项目人员、机械、材料供应等统筹安排的同时,重点抽派班子成员驻守项目施工一线,督促指导项目施工开展。在班子成员亲自带领下,各项目部纷纷抢抓当前有利时机,紧盯项目建设时间节点和目标任务,精心组织,倒排工期、加班加点、合理增加工作面,全力以赴加快施工进度,各项目施工现场呈现出一派紧张快干、加速推进的火热场面。

    截至目前,小微积水点整治工程已完成滨河社区点位施工,正在进行余佐村和肖桥六组两个点位施工,已完成货币工程量210余万元,约占总工程量的17%。南外环高速养护事业部工区已累计完成清表85700m2、挖方157000m3、填方191400m3、清淤5000m3,铺设盲沟8500m3,并完成了部分截水沟、挡土墙基础以及钢筋棚、湿喷站和碎石加工厂等设施施工,完成货币工程量531万元,约占总工程量的20%。 G106国道大路乡塘下至南林桥桃树窝段(含通山大道段)工程二标段正在进行路基土方及桥梁桩基施工,已完成货币工程量2976万元,约占总工程量的7.7%。玉桂学校配套道路项目已先后完成土方外运、路基基础换填、路基填土、污水管道埋设施工工作,累积完成货币工程量190余万元,约占工程总量的28.5%。杭瑞高速养护项目,自7月3日开工以来已累计完成铣刨、处治和重新摊铺沥青路面11230m2,完成货币工程量92万元,约占总工程量的10%。

    尽管连日来的持续高温天气,给项目施工带来严峻考验,但广大施工人员不畏艰辛和困难,仍坚守在项目一线战高温斗酷暑,抢时间抓进度,用辛劳与汗水保障各项目施工有序、快速推进。后期,公路养护事业部将继续保持高歌猛进的项目施工势头,不断优化施工方案,确保各项目施工提质增效,为顺利完成全年目标任务打下坚实基础。





    小微积水点整治工程混凝土面板浇筑

    南外环高速项目土方路基填筑

    玉桂学校配套道路项目雨水管道埋设

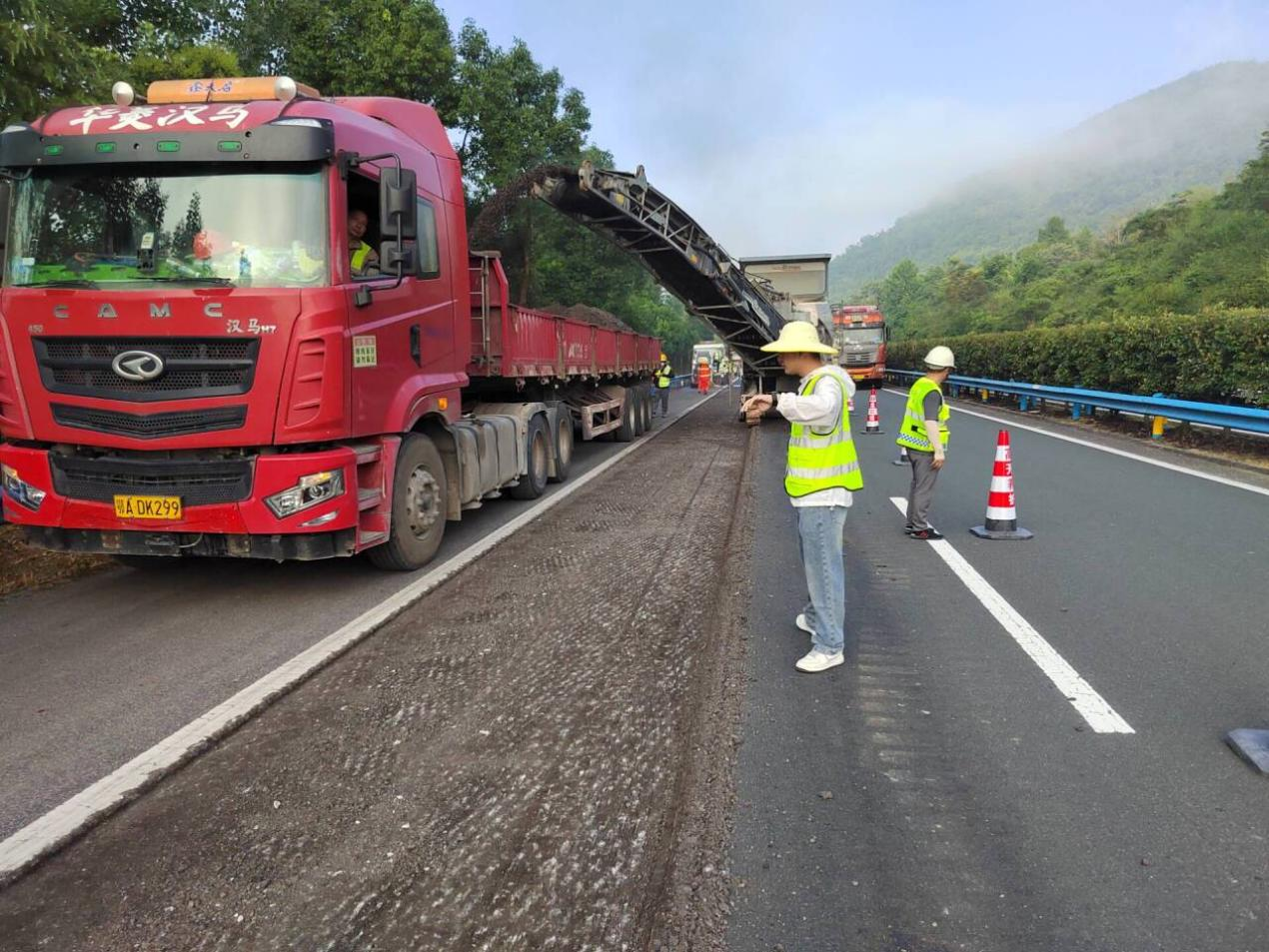

    杭瑞高速养护应急专项施工
